平台钢格板切割开孔注意事项
钢格板在平台搭建铺设时遇到管道、承重柱等原因时,需要对钢格板切割、开孔。钢格板切割开孔尽量在工地测量后交于生产厂家开工切割。在实际安装时遇到特殊情况需要切割开孔要注意以下几点:

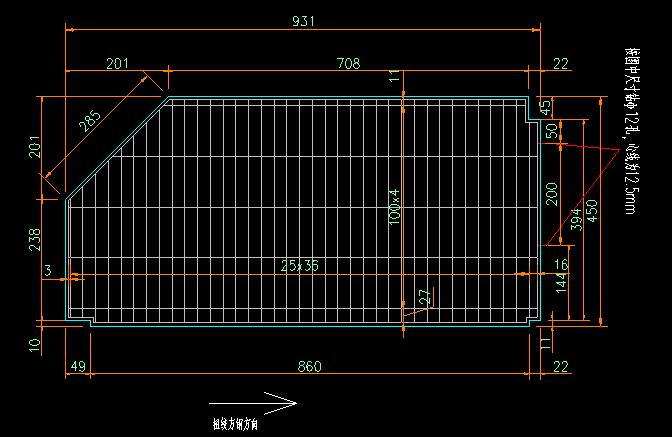

1、平台钢格板中的切口、开孔超过180mm的,应做包边处理。钢格板中如有切口,切割剩余的部分应满足设计荷载要求。如下图所示
2、钢格板开孔方法:钢栅格板上的开孔方法分两种:圆形开孔和方形(椭圆)开孔。对于排管原则上选用方形(椭圆)开孔,对于单管可一起为圆形或方形开孔。
3、开孔有关参数测量:在施工中,实习参数测量(图纸数据)直接影响到钢格栅板设备规范是不是准确。请求钢格栅板开孔的基准点和管道设备的基准点一起,测量管道的实习外径差错±30mm。
4、平台钢格板开孔划线恳求:根据基准点、图纸规范划出开孔的具体方位,在画线过程中要考虑到管子热胀大、保温余量。
5、开孔具体实施请求:钢格栅板表面一般为镀锌,根据划线方位选用机械切开,且使施工面平整、亮光,易于下一步的施工;当开孔一起为圆形(或方形)时,其半径(或边长/2)按下列规范实行。
a)管道直径Φ<50mm,格栅板开孔半径R=Φ/2 + 30mm。
注:①—管子外径,单位mm;—保温厚度,单位mm;—管子热位移量,单位mm。
b)管道直径219>Φ≥50mm,钢格栅板开孔半径R=Φ/2 +50mm。
c)管道直径Φ≥219mm,钢格栅板开孔半径R=Φ/2 +65mm。
d)设备管道设备贯穿栅格途径需切开途径时,切开孔要规范,有保温的管道要予留保温及胀很多,切开后的圆孔用扁铁煨圆焊好,保证技能美观。
6、切割后的钢格栅板内环焊扁钢,加固格栅板,保证其强度,保持整体工艺美观。钢格栅板的开孔边缘的扁钢高度应统一一致,且下部与格栅下部平齐。钢格栅板开孔的边缘扁钢接头处的焊接应圆滑美观,扁钢高度应一致,和钢格板应垂直。在安装完工后,对铁锈、残留焊接飞溅物和影响油漆质量的杂物应予清除。
7、防锈处理,平台钢格板切割开孔后要进行打磨除锈,除锈一般采用电动除锈,除锈结束后,刷一道底漆、一道镀锌漆,这样干燥后的漆膜具有最接近热镀锌钢格板表面的亮银色,且耐锈防腐。
